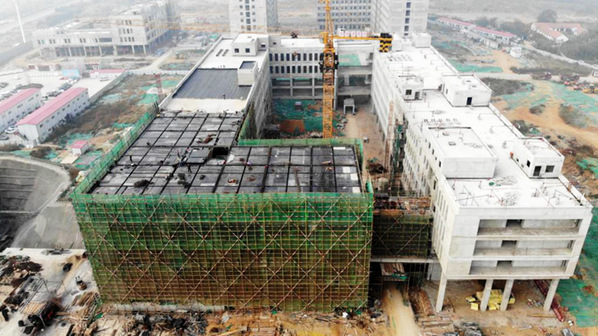

哈尔滨工程大学烟台院区,是哈尔滨工程大学与烟台市政府共建的海工研究(生)院。院区规划用地不少于1000亩,先期规划用地630亩,一期规划用地232亩,建筑面积14万平方米,包括教学综合楼、实验综合楼、国际交流中心、科创中心、博士与教师周转公寓、学生宿舍、综合楼(图书馆)、食堂、重型实验室(先进智能制造技术中心、仿真实验室)九个单体。2018年10月26日院区一期项目开工建设,实验综合楼、教学综合楼、重型实验室、食堂、学生公寓、博士和教师周转公寓、科创中心等7栋建筑主体已封顶,其他建筑主体也计划将在年内封顶,2020年8月交付使用。
截至2019年10月25日,项目工程已完成如下建设:

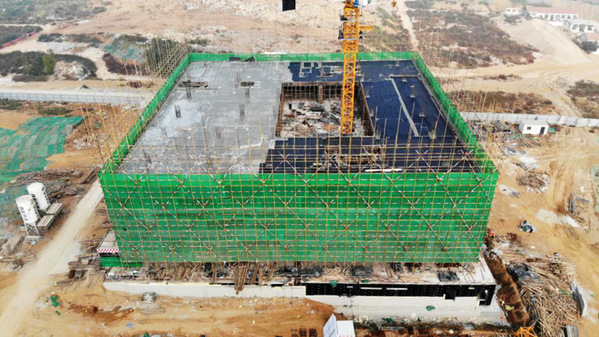

重型实验室
消防消火栓立管完成70%;通风空调完成60%(除立管外);二至五层桥架完成。【北楼】室内大厅腻子完成。【南楼】外墙抹灰完成,砌体完成,内墙抹灰完成60%。(包括地下室区域主体部分)

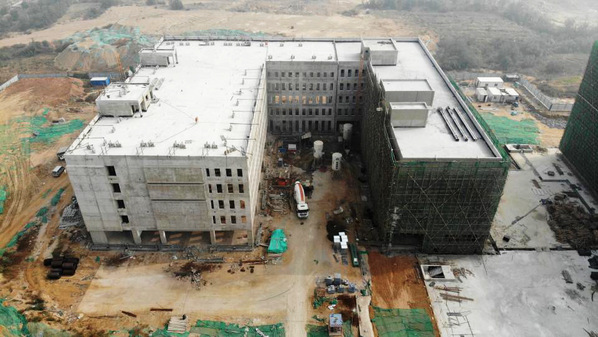

实验综合楼
二、三段外墙抹灰完成;三段屋面防水完成;二、三段二至五层砌体完成;一段四层主体完成;二段、三段砌体敷管完成90%;二段、三段五层排烟风管安装完成80%;一段安装随土建预留。

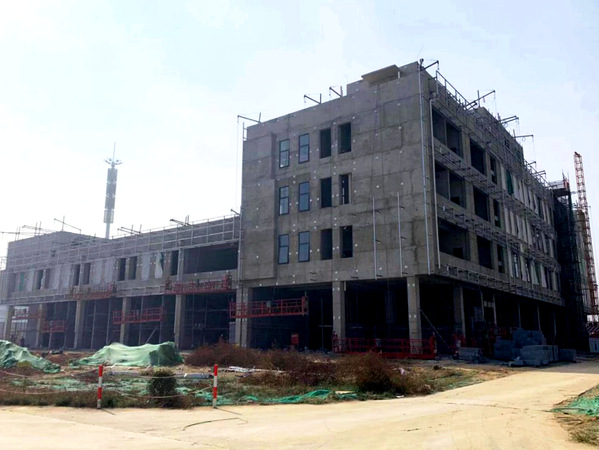

教学综合楼
一层砌体及外墙抹灰建设,二层、三层内墙抹灰建设,通风管二层、五层排烟系统安装建设。

综合楼(图书馆)
一、二、三层主体完成;安装随土建预留。

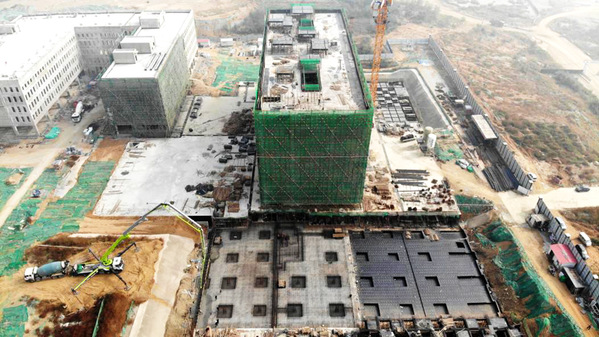

国际交流中心
【地下室区域】地下室区域主体完成60%;【主楼】西段三层主体完成;东段二层主体完成。安装随土建预留。

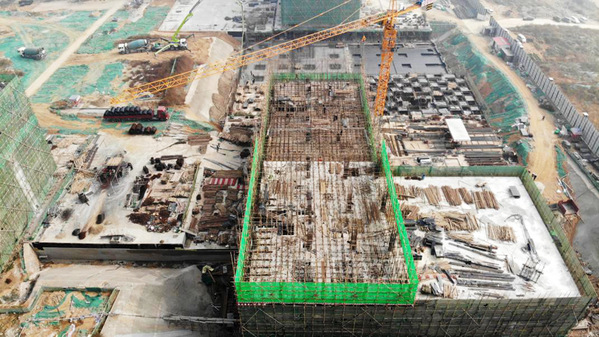

科创中心
【地下室区域】科创周围地下室区域主体完成80%;【主楼】五、六、屋面层主体完成。安装随土建预留。

食堂
窗框安装完成90%;一层砌体完成95%;外幕墙龙骨安装完成80%;砌体导管敷管剩一层未完;消防管、喷淋管、电缆桥架、风管剩一层未安装完成。

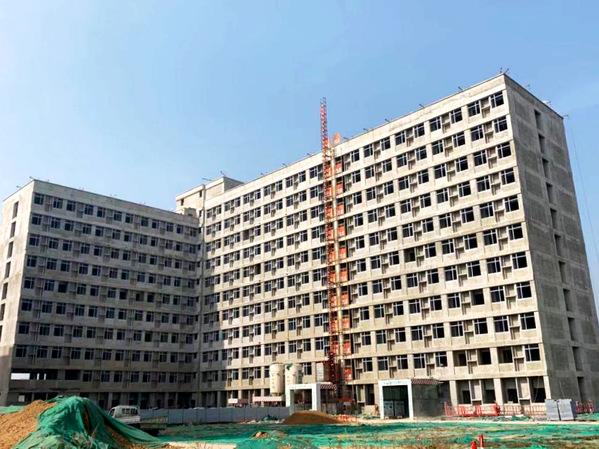

学生宿舍
内墙抹灰完成;一层地面完成;地暖发泡至四至九层,盘管十一层;窗框剩一层未安装完成;消防消火栓立管完成60%;排水立管完成80%;通风空调完成70%;电缆桥架强电完成50%,弱电、消防全部完成;标准间二次开槽完成。

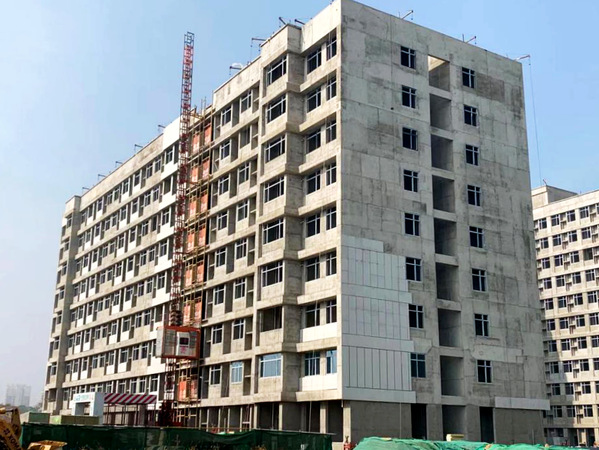

博士与教师周转公寓
外墙抹灰完成;窗框剩一层未安装完成;地暖发泡三至九层,盘管三至九层,保护层五至六层;消防消火栓管完成60%;走廊喷淋完成30%;排水立管完成90%;自来水立管完成70%;外墙冷凝水管完成90%;走廊桥架二至九层完成;标准间二次开槽完成。
