【基地建设】烟台研究院一期项目工程进展(2019年11月25日)

作者:  摄影:  来源:烟台研究院、研究生院建设管理办公室  发布时间:2019-11-27  浏览次数:1219

烟台哈尔滨工程大学研究院,是哈尔滨工程大学与烟台市政府共建的海工研究院。我院规划用地不少于1000亩,先期规划用地630亩,一期规划用地232亩,建筑面积14万平方米,包括教学综合楼、实验综合楼、国际交流中心、科创中心、博士与教师周转公寓、学生宿舍、综合楼(图书馆)、食堂、重型实验室(先进智能制造技术中心、仿真实验室)九个单体。20181026日我院一期项目开工建设,实验综合楼、教学综合楼、重型实验室、食堂、学生公寓、博士和教师周转公寓、科创中心等7栋建筑主体已封顶,其他建筑主体也计划将在年内封顶,20208月交付使用。

截至20191125日,项目工程已完成如下建设:

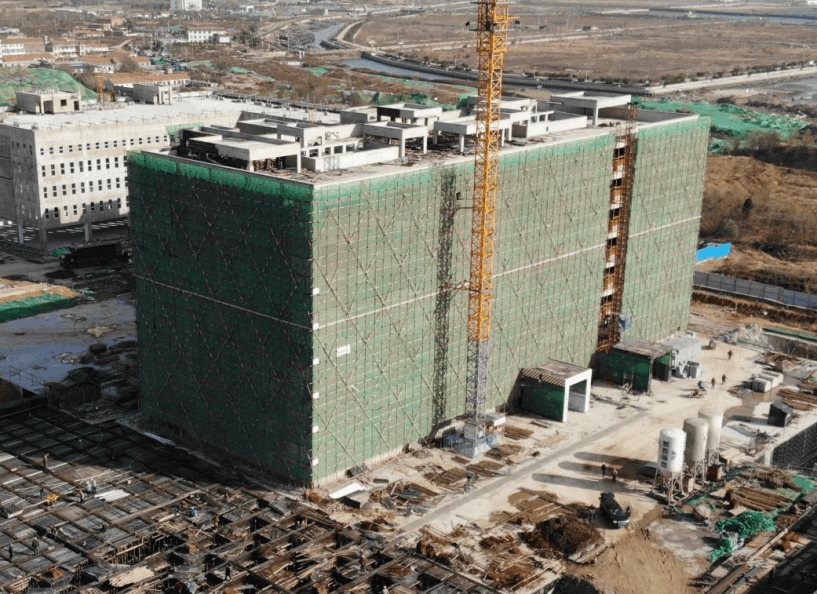

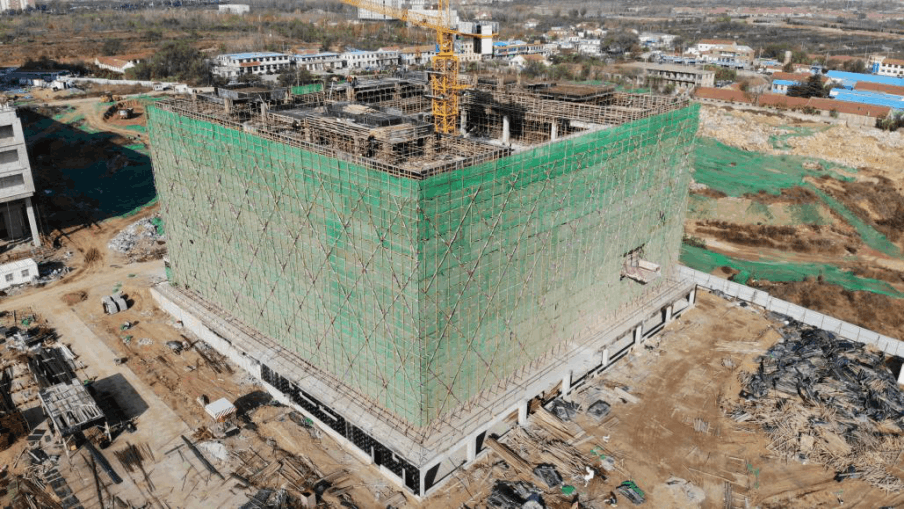

重型实验室

南楼内墙抹灰完成,砌体剩地下室未完,屋面防水完成50%,窗框安装完成70%,玻璃安装50%;北楼埋板完成,窗框完成,玻璃70%

消防消火栓立管完成80%;通风空调完成70%;桥架剩一层未完成。

北楼二层第一遍腻子完成,三层50%

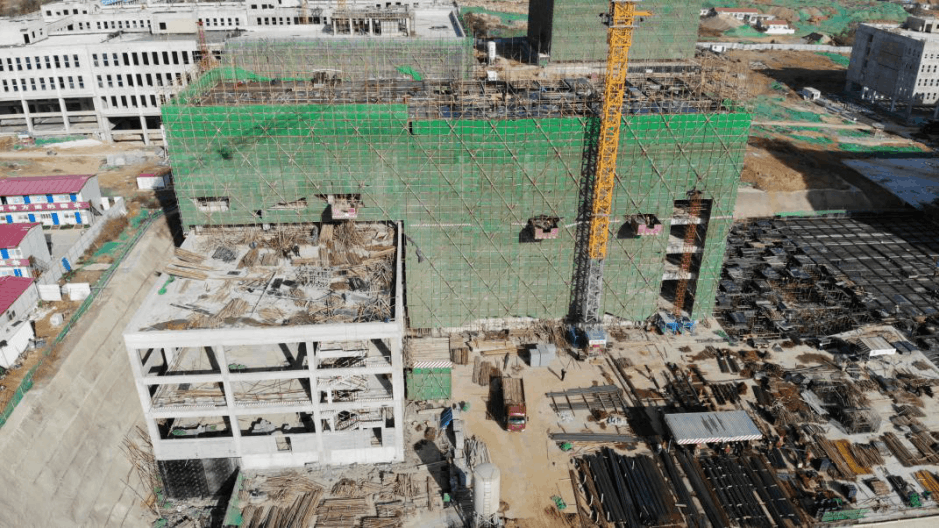

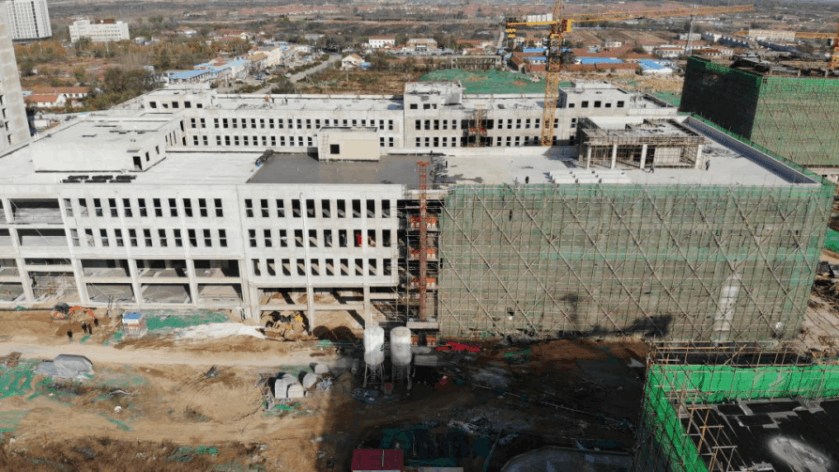

实验综合楼

二段屋面发泡完成;二段砌体抹灰完成,三段四至五层砌体抹灰完成;一段主体完成,一段砌体完成50%;窗框、玻璃开始安装;三段四五金刚砂地面完成。

  1. 三段砌体敷管完成;二段、三段四至五层排烟风管完成,五层喷淋完成80%,排水立管完成;一、二、三段强电桥架除一层外完成。

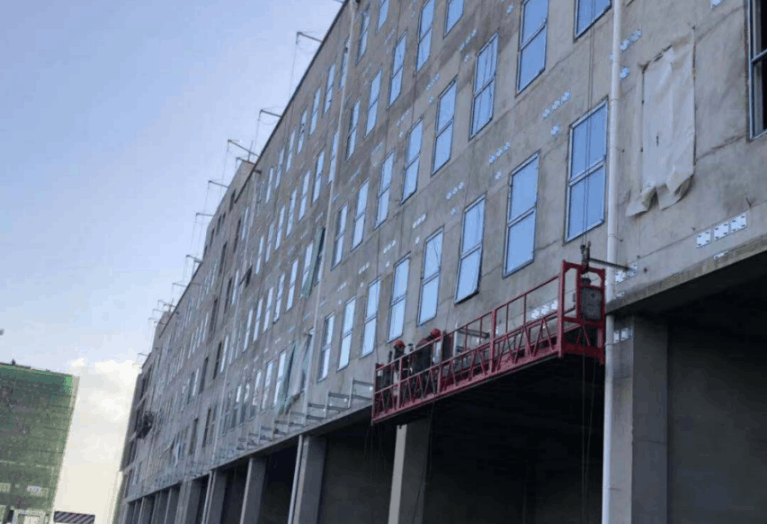

教学综合楼

窗框安装80%,玻璃安装80%;埋件90%,龙骨北立面10%

二至五层风管安装完成;排水立管安装80%;二至五层喷淋完成。

三至五层室内地砖完成;二层室内地砖20%;三至五层一遍腻子完成,二层20%

综合楼(图书馆)

四五层主体完成;安装随土建预留。

国际交流中心

【地下室区域】地下室区域主体完成80%

【主楼】西段四至七层主体完成;东段三至六层主体完成;安装随土建预留。

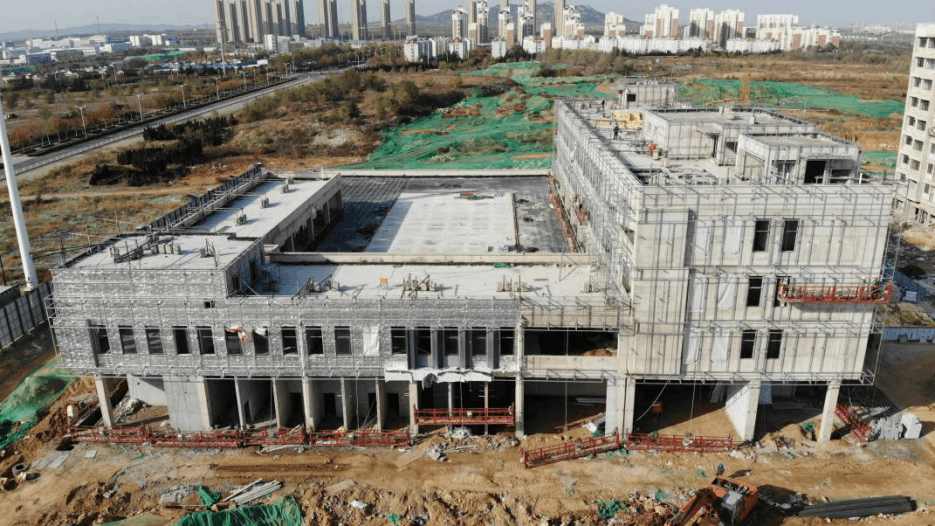

科创中心

【地下室区域】科创周围地下室区域主体完成85%

【主楼】一至四层砌体完成,安装随土建砌体进度剔槽配管、预留消防箱。

食堂

窗框安装完成,玻璃安装80%;一层砌体完成;一层抹灰完成;一层地面整平完成;外幕墙龙骨安装完成80%,保温板20%

砌体导管敷管一层完成;消防管、喷淋管、电缆桥架、风管剩一层未安装完成。

四层室内地砖完成;二层室内地砖60%;二至四层第一遍腻子完成。

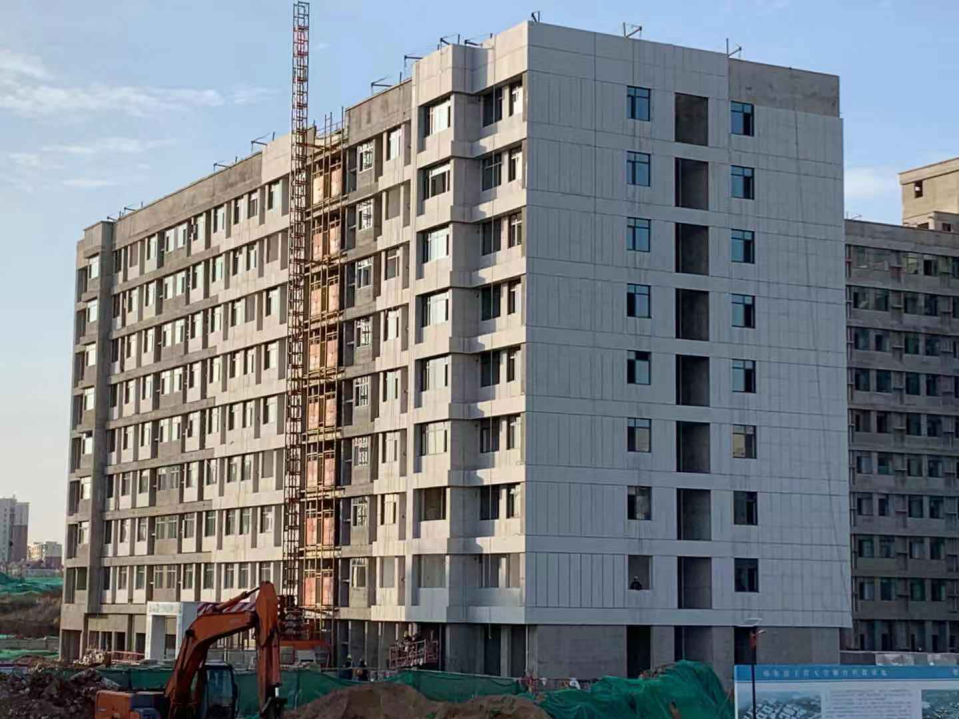

学生宿舍

地暖二至十一层完成;窗框剩一层未安装完成,玻璃安装70%;外墙一体板30%

消防消火栓立管完成70%;喷淋管道完成30%;排水立管完成90%;通风空调完成80%;走廊电缆桥架强电完成;正在穿线。

八至十一层室内地砖完成;七层室内地砖80%,六层室内地砖60%,五层室内地砖50%,四层室内地砖40%;二至五层第一遍腻子完成,八层第一遍腻子70%,九层第一遍腻子50%

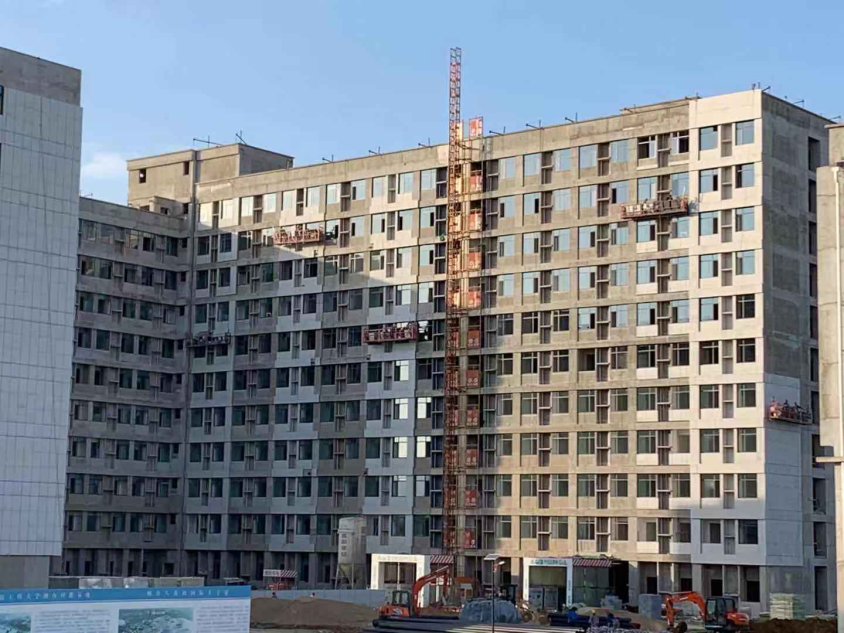

博士与教师周转公寓

窗框剩一层未安装完成,玻璃安装80%;地暖二至九层完成;外墙保温一体板完成30%

消防消火栓管完成80%;走廊喷淋完成60%;排水立管完成;自来水立管完成;外墙冷凝水管完成;走廊桥架完成;正在穿线。

三至九层室内地砖完成,二层室内地砖80%;六层走廊地砖60%;三至九层第一遍腻子完成。八层吊顶完成80%
